wissen.de Artikel
Gotthard-Basistunnel: Ein neuer Weg quer durch die Alpen
Die Idee, die Alpenquerung mit einem Eisenbahntunnel durch dem Gotthard zu erleichtern, ist nicht neu: Schon am 22. Mai 1882 wurde ein erster, 15 Kilometer langer Tunnel eröffnet – er war damals bereits der längste Eisenbahntunnel der Welt. Doch den modernen Anforderungen des Verkehrs genügte er nicht lange. Schon 1961 gab daher erste Planungen eines längeren, durch die Basis des Bergmassivs gehenden Tunnels, endgültig beschlossen wurde der Bau aber erst im Jahr 1991/92.
Zwei Röhren unter 2.300 Meter Fels
Der Gotthard-Basistunnel besteht aus zwei einspurigen Eisenbahntunneln. West- und Oströhre liegen 40 Meter auseinander und sind alle gut 300 Meter durch Querstollen verbunden. Diese Querverbindungen dienen als Rettungs- und Zugangswege, wenn doch einmal ein Unglück passieren sollte. Zwei Zwischenstationen auf der Strecke – in Sedrun und Faido – bieten zudem die Möglichkeit von Nothalten und Spurwechseln. Hier ist auch der Zugang zum Tunnel von außen möglich.

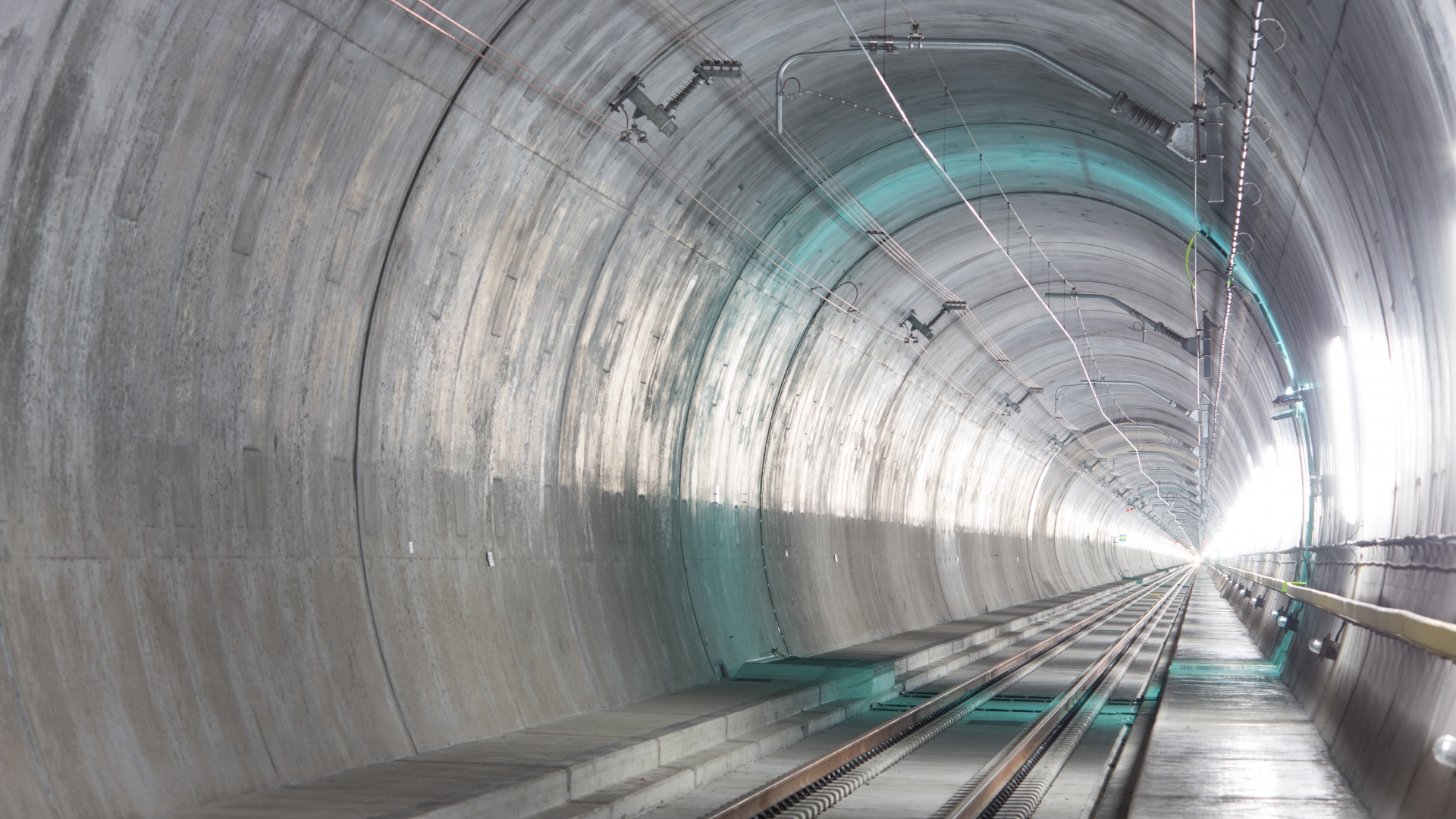

Mit einer Länge von rund 57 Kilometern ist der Gotthard-Basistunnel der längste Eisenbahntunnel der Welt. Doch insgesamt umfasst das Tunnelprojekt weitaus mehr: 152 Kilometer Tunnel wurden gebohrt, rechnet man alle Nebenstollen und die beiden Anschlusstunnel durch den Lötschberg und Ceneri hinzu. Der Basistunnel liegt zudem unter mehr als 2.300 Metern Fels und ist damit auch der am tiefsten unter Tage liegende Eisenbahntunnel.
Der große Vorteil des neuen Tunnels: Wenn der reguläre Zugbetrieb im Dezember 2016 aufgenommen wird, dauert die Fahrt durch die Alpen nur noch einen Bruchteil der bisherigen Zeit. Nur rund 20 Minuten benötigt man für die Fahrt durch den Gotthard-Basistunnel. Weil die Strecke dabei fast waagerecht verläuft und damit kaum Steigung hat, können Güter- und Personenzüge mit höherer Geschwindigkeit fahren – mit bis zu Tempo 250. Dadurch können im pro Tag bis zu 260 Güterzüge verkehren, auf der historischen Bergstrecke waren es maximal 180.
17 Jahre, 2.600 Arbeiter und zentimetergenaue Maßarbeit
Der Bau des neuen Tunnels war ein Megaprojekt: 17 Jahre lang arbeiteten bis zu 2.600 Arbeiter am Tunnel, den Gleisen und der aufwändigen Elektronik und Technik dieses gewaltigen Bauwerks. 1999 begann der Bau durch erste Sprengungen – gleichzeitig an beiden Enden der späteren Tunnelstrecke. Die große Herausforderung dabei: In der Mitte müssen sich die Tunnelröhren genau treffen, jede größere Abweichung wäre fatal.

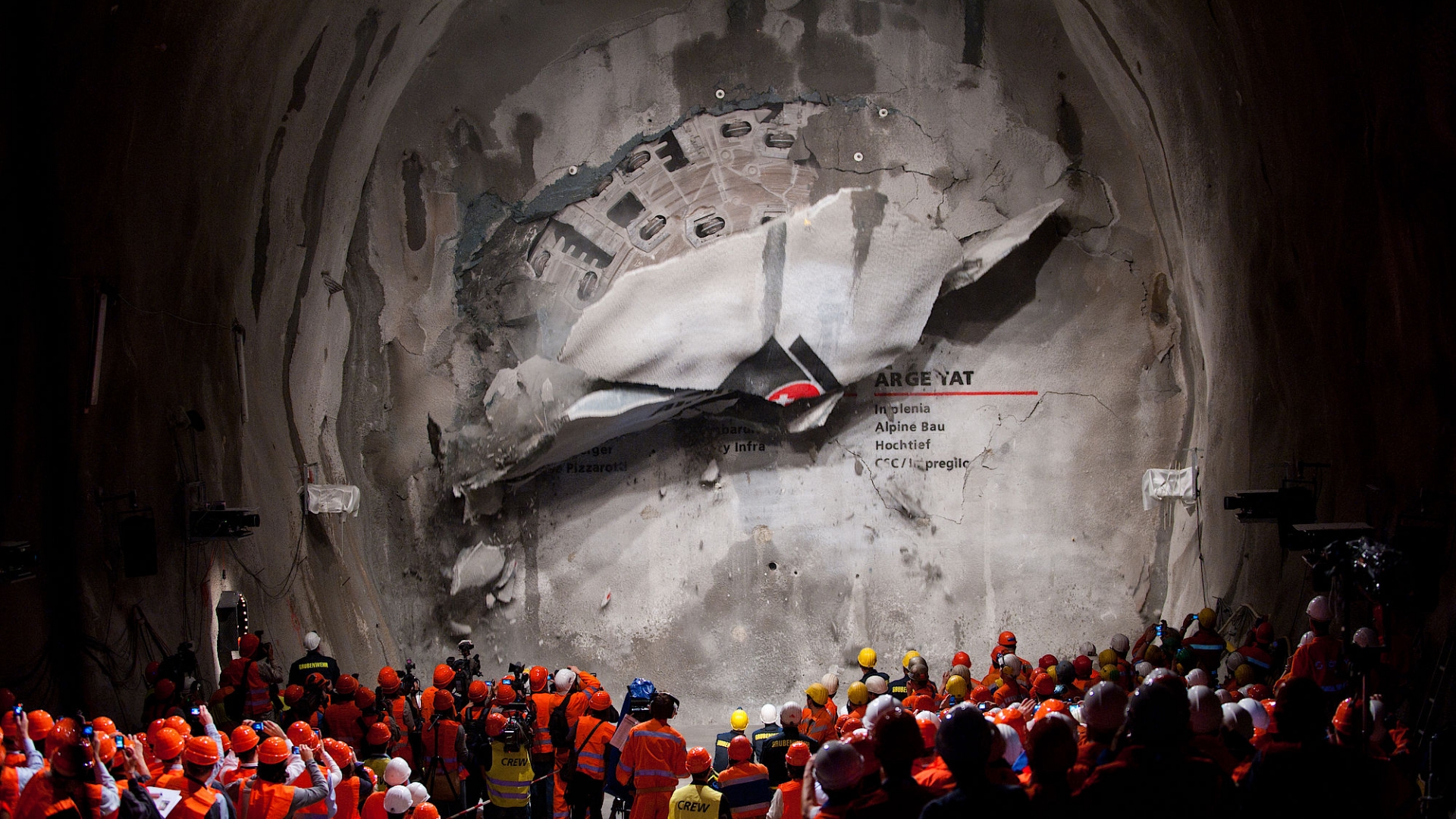

Und es gelang: Der erste Durchschlag einer Bohrmaschine von einem Tunnelstück in ein anderes erfolgte am im Herbst 2006: Mineure aus Bodio und Faido reichten sich die Hände. Nach vier Jahren Bohrarbeit und 13,5 Kilometern Aushubstrecke betrug die horizontale Abweichung nur fünf Zentimeter und die vertikale gerade einmal zwei Zentimeter. 2010 dann begegneten sich die Enden der ersten kompletten Einspurtunnelröhre - und auch hier passte alles perfekt zusammen.
Giganten der Unterwelt: die Tunnelbohrmaschinen

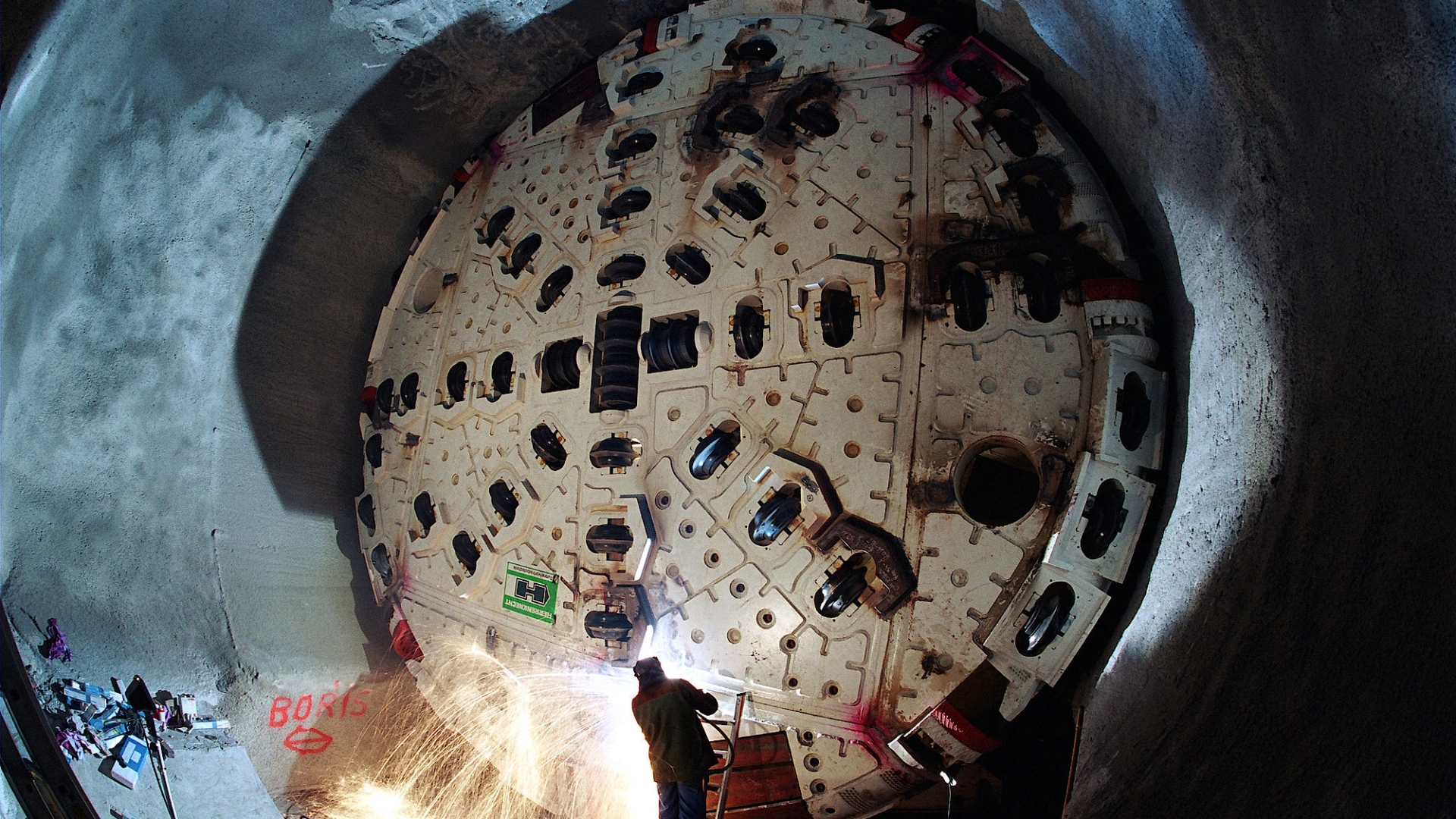

Den eigentlichen Vortrieb der Tunnelröhren übernahmen gewaltige Tunnelbohrmaschinen von gut 400 Metern Länge und 2.500 Tonnen Gewicht. Mit ihrem Bohrkopf von der eineinhalbfachen Breite eines Fußballtores fräsen sich diese Giganten bis zu 40 Meter pro Tag durch den Fels – und hinterlassen an ihrem Ende eine bereits fertig mit Beton ausgegossenen und abgestützte Röhre. Mit ihnen gingen die Arbeiten fünfmal schneller voran als vor rund 140 Jahren der Bau des ersten Gotthardtunnels.
Aber nicht nur die Dimensionen der Tunnel und der gewaltigen Maschinen sind rekordverdächtig, auch das ganze Drumherum setzte neue Maßstäbe beim Tunnelbau: 500.000 Liter Brauchwasser wurden jeden Tag in der Bauphase zur Kühlung, Betonherstellung oder für das Waschen der Arbeitsgeräte benötigt. Unglaubliche 24 Millionen Tonnen Abraum mussten aus dem Berg geschafft und möglichst umweltfreundlich entsorgt oder recycelt werden.
